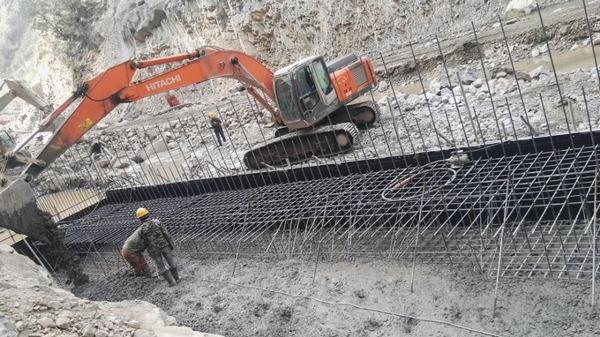

2017年2月18日晚,隨著挖掘機將第一斗混凝土順利送入護坦左邊墻D2倉內,由局三機處承建的博瓦水電站首部樞紐閘壩工程首倉混凝土順利開倉澆筑,標志著閘壩工程正式從開挖工作向混凝土澆筑轉序,進入了主體工程施工的關鍵階段即混凝土澆筑施工階段。
博瓦水電站首部樞紐工程河床截流后,基坑開挖可謂困難重重:先是當?shù)卮迕褡韫?,阻擋基坑開挖;緊接著大網停電,嚴重影響施工進度;同時受壩區左右岸山體滲水影響,對基坑抽排水、開挖及砼澆筑帶來極大施工難度。面對諸多困難,博瓦電站項目部的全體施工人員在春節不放假的情況下,合理調整施工計劃,積極主動采取各種辦法解決困難,加大投入,堅持三班作業,保證了工程有序進行。
目前,博瓦水電站首部樞紐仍然面臨著嚴峻考驗:大網停電,施工用電限負荷使用且不穩定,當?shù)卮迕褡韫ぜ笆┕^(qū)域淘金未得到解決,砂石骨料無毛料供應及無場地堆放,滲水嚴重,抽排水工作量巨大及資金嚴重不足等諸多困難。辦法總比困難多,相信在參建各方共同努力下,我們定能戰勝困難,將工程順利推進。
