2017年5月3日,由工程局鑫宏工程公司承建施工的水洛河固滴電站首部樞紐工程,順利通過固滴監理部組織由業主(固滴建管部)、設計(貴陽設計院)及監理部(丹江口監理公司)、施工單位(川工局)共同參與的“固滴水電站首部樞紐工程大壩分階段性分部(2314m高程一下)四方聯合檢查驗收”,標志著水洛河固滴電站首部樞紐工程主體工程已全面完工,即將進入工程完工收尾階段。
該工程于2013年11月進場開工后,經受了火工材料供應延遲、當?shù)卮迕褡韫_工、工程重大變更調整后設計圖紙供應延遲、金屬結構供貨延遲、甲供材料供應多次長時間中斷、新增多項合同外工程項目、施工停電等多種因素的嚴重制約和影響,通過鑫宏公司全體參建員工的共同努力、艱苦奮戰,最終實現了一個又一個的節點工期目標。此次階段性分部聯合驗收,共驗收合格的分部工程有:壩基土石方開挖及支護、基礎處理、閘壩工程、消能防沖工程、取水口工程、金結制安,通過驗收的各分部工程施工質量全部滿足設計和規范要求,工程質量優良,得到了聯合驗收小組參驗各單位的一致好評,再次展現了我局水利鐵軍的風采。

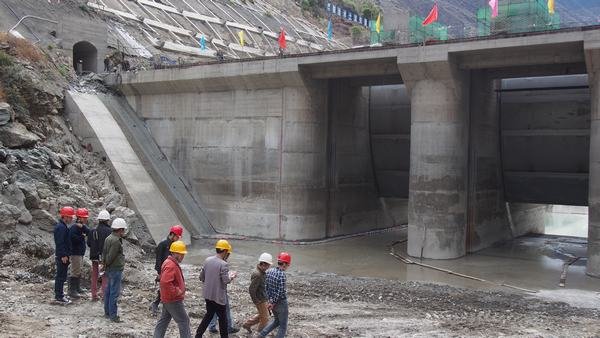

固滴首部樞紐階段性驗收

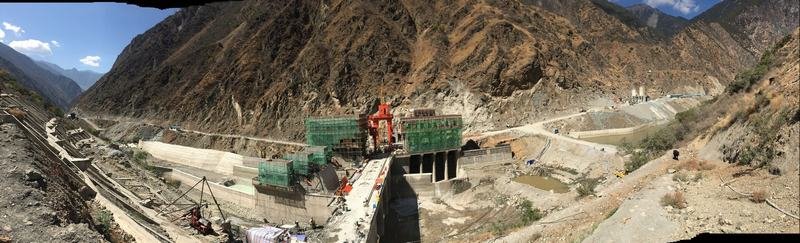

固滴首部樞紐工程大壩全貌
