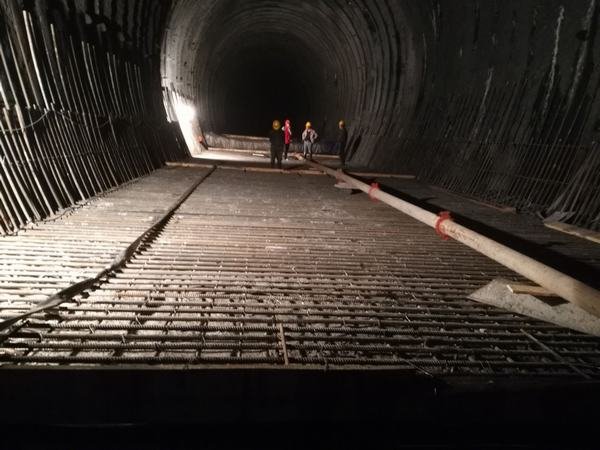

2018年4月16日,新藏電站7#洞上游第一倉混凝土在混凝土泵車的泵送下順利進入倉號,標志著新藏電站引水Ⅲ標工程從開挖及臨時支護階段轉型進入混凝土襯砌施工的新階段。
新藏電站引水隧洞7#洞上游全長1060米,2017年11月29日貫通。公司通過公開招標,評選出合格的施工隊伍進行隧道混凝土襯砌施工。從2018年4月1日起,經入場安全教育和三級安全教育合格后,混凝土襯砌施工隊伍即進入正常施工階段,于4月16日順利完成第一倉混凝土澆筑施工。底板混凝土襯砌設計厚度為0.4米(Ⅳ類),此次澆筑倉號為k13+300~k13+324段,共澆筑混凝土80立方米。澆筑過程中采用分層澆筑,及時平倉,振搗到位,對于預埋件和止水部位重點監控,防止位移,充分確保澆筑質量。
新藏電站7#洞上游混凝土襯砌施工是項目部2018年施工的重點。項目部將嚴密組織,優化方案,加強安全、質量管理,各職能部門積極與業主、監理、設計單位溝通,加快聯合驗收步驟,力爭早日完成既定的目標進度計劃,努力實現2019年新藏電站發電的總體目標。
