由工程局承建施工的水洛河固滴水電站首部樞紐工程,由于前期受征地、火工材料及村民擾工、阻工等因素影響,導流洞施工一度成為制約本枯施工進度的關鍵,原計劃7個月210天的施工進度,經過全體參戰員工的共同努力,歷時96天,于2014年7月12日完成了導流洞開挖、支護、襯砌及灌漿等工作,取得了階段性的勝利,為二枯施工奠定了堅實的基礎。
2014年7月16日,導流洞全面過流(水洛河最大洪峰流量650m3/s),業主建管部率設計、監理、其他施工單位來我局項目部表示祝賀并給予了高度評價。

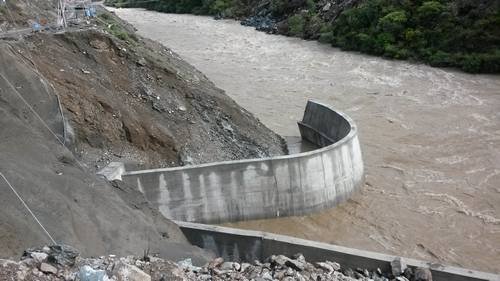

導流洞出口

導流洞進口

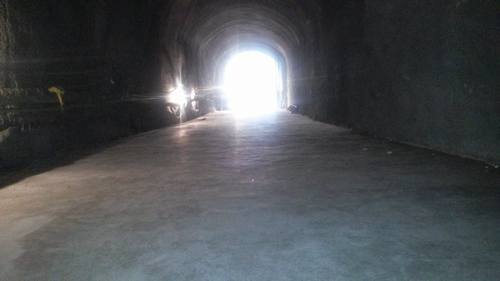

完成的底板襯砌施工
