楊家河二級水電站2#廠房7月份完成形象進度如下:
主體工程:

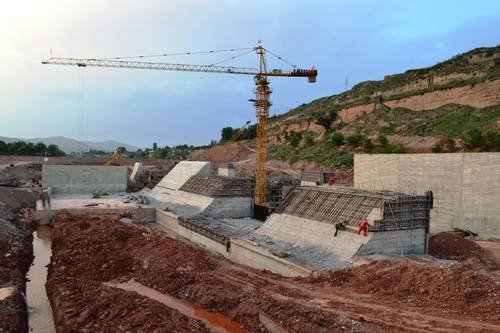

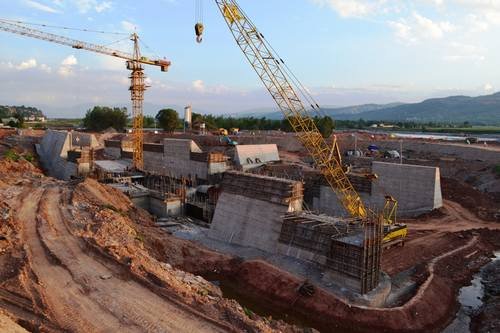

1、壓力前池底板共10個塊號,本月完成3個塊號砼澆筑完成;前池右側4#擋墻澆筑完成,5#擋墻還差7m到頂主高程,6#擋墻還差3m到頂高程;前池左側溢流堰共六段,其中1號澆筑到1909m高程,2號號澆筑到1910.75m高程,3號澆筑到1908m高程,4號澆筑到1912.5m高程,5號澆筑完成,6號澆筑到1912m高程(設計堰頂高程1915.75m高程);溢流堰消力池下游擋墻澆筑完成,18.29m段底板澆筑完成。

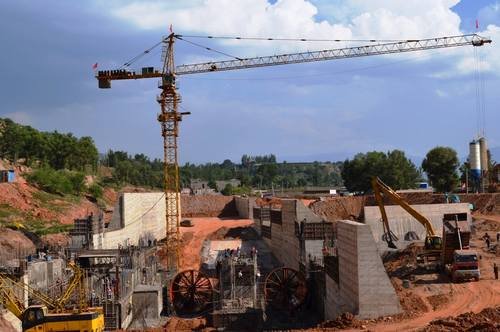

2、廠房1#機上游流道一期砼澆筑到1907m高程(水輪機層設計高程1911.3m高程),下游尾水管一期砼澆筑到1904m高程(空壓機及水泵層設計高程1910.3m高程);。2#、33機上游流道一期砼澆筑到1904m高程,下游尾水管一期砼澆筑到1904m高程。
3、尾水渠左邊1號擋墻砼澆筑到1910m高程(設計高程1914.3m),2號擋墻澆筑完成;右邊5號擋墻砼澆筑到1907.19m高程(設計高程1915.8m),6號擋墻澆筑完成,7號擋墻澆筑到1911m高程。
