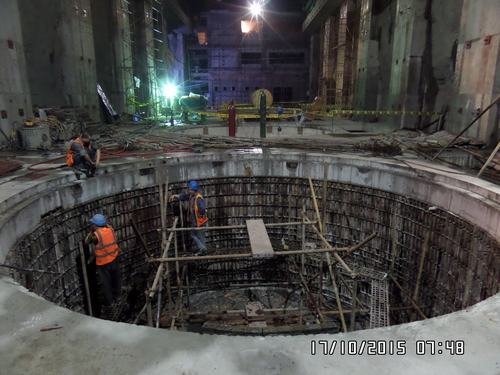

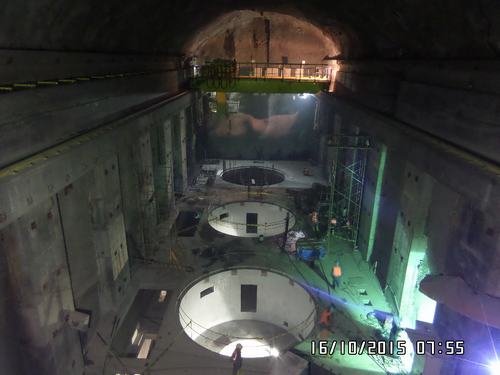

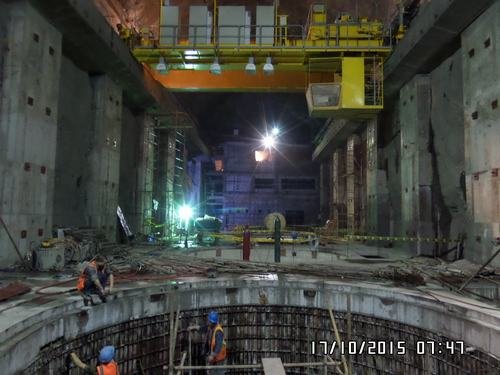

當?shù)貢r(shí)間2015年10月16日,由局第二工程處施工的厄瓜多爾TP水電站一級電站地下廠房3#機組達到主地坪層設計高程(961.30高程),提前5天(節點工期2015年10月21號)完成該節點工期計劃,該節點工期的完工也標志著由我局承建的第一座地下廠房主體工程全部完工。
厄瓜多爾TP水電站一級電站是工程局承建的第一座地下發電式電站,由取水口、引水壓力隧洞、壓力管道、調壓井、廠房、尾水洞、尾調室、泄水洞等建筑物組成。
地下廠房自2014年8月12號第一倉基礎砼開倉以來,在設計圖紙滯后以及多次變更設計的情況下,局二處TP項目部根據實際情況,不等不靠,充分發揮主觀能動性,對外主動積極和設計、業主、監理交流溝通;對內加強內部管理、精心組織施工,在全體員工的共同努力下,地下廠房主體工程順利提前完工。
