鑫宏公司固滴首部樞紐工程已完工程形象面貌

文章來源:局鑫宏公司
閱讀:5438次
發布日期:2016-05-10
分享網站:

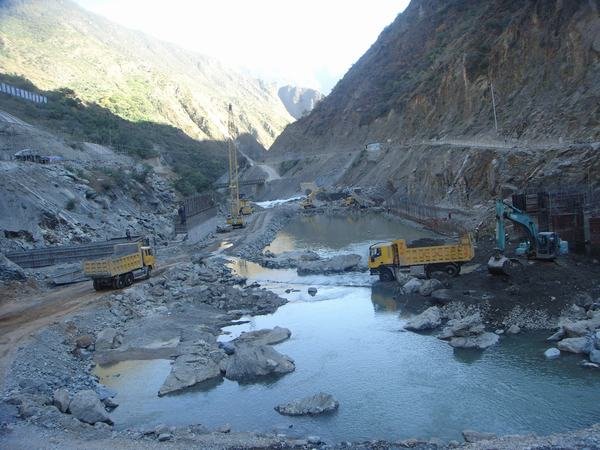

2015年11月固滴首部樞紐上游圍堰成功截流后,面對洪水肆虐過后的固滴大壩,我部組織了一場快速有序的壩基清淤行動,在全體干部職工夜以繼日的奮戰下,成功在12月底展現出來了固滴大壩原有的面貌。鑫宏公司領導率全體員工全面拉開進入三枯的戰斗。

從三枯大壩成功截流至2016年4月以來,我部三枯期間所完成的工程形象面貌如下:

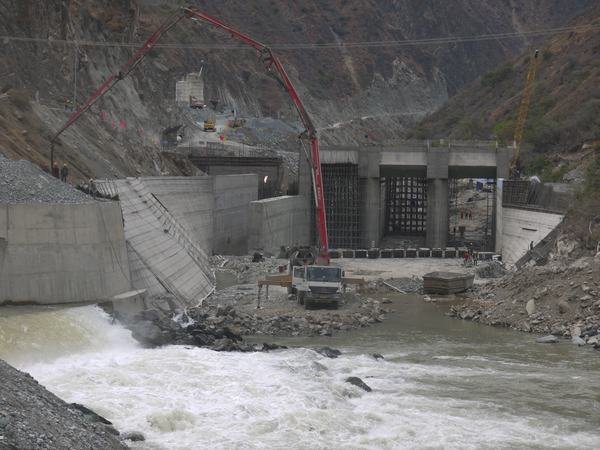

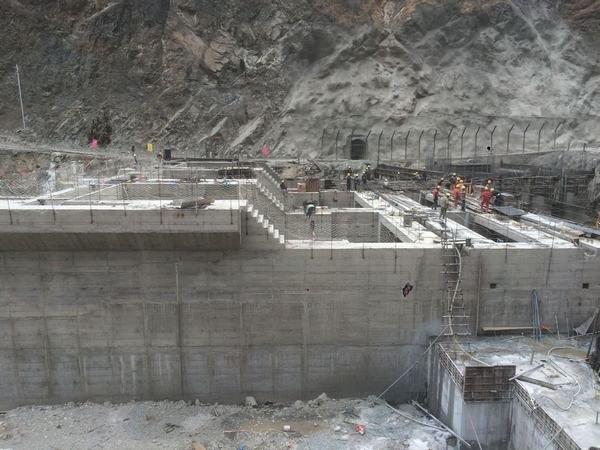

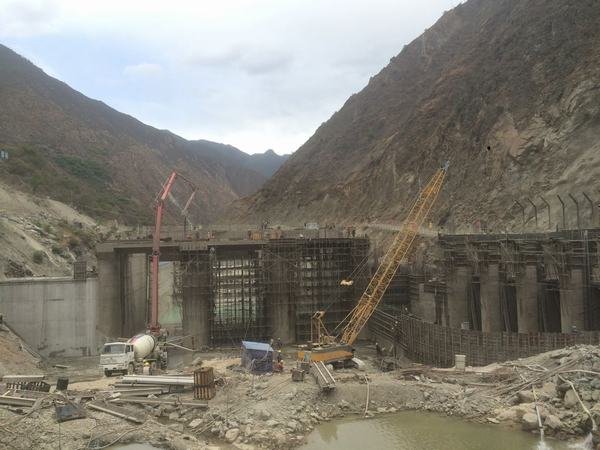

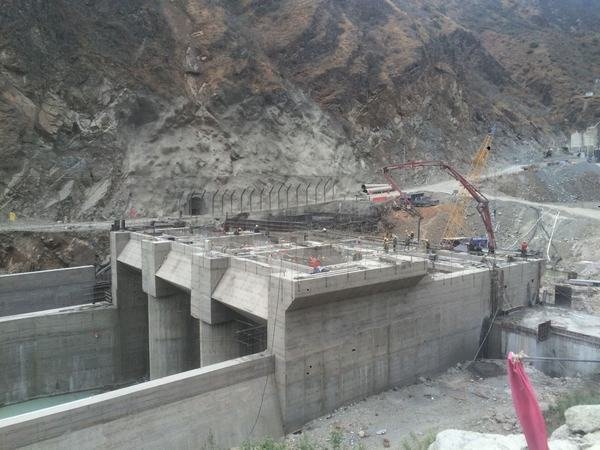

1.首部大壩基坑共澆筑混凝土16270m3,進水口共澆筑混凝土2333m3,鋼筋制安累計578.896噸,其中消力池、泄洪閘閘墩及梁板、下游海漫右岸側護坡?lián)鯄_到設計要求,右岸進水口、沖沙閘閘墩及左右岸擋水壩也預計在5月底全面達到壩頂設計高程2314.00m。

2.左岸邊坡錨索下錨及一次注漿施工完成31束,累計61束,已按設計要求全部完成,其中左岸邊坡剩余護坡框格梁也預計在5月全面啟動并展開施工。

“兩載艱辛終迎百日奮戰,破釜沉舟共創固滴輝煌”,雖然在春節前項目部經歷了水泥供應停滯的情況,嚴重影響了我部固滴首部大壩預期工程進度計劃,但是大家團結一心,充分發揚四川水利鐵軍特別能戰斗、特別能吃苦、特別能奉獻的精神,通過增加現場施工資源投入、采取非常手段等一系列的施工措施,不惜一切代價,奮力將滯后的工期搶了回來。接下來,我們將盡最大努力完成三枯施工任務,力爭在今年將三載艱辛畫上圓滿句號。
