由工程局第七工程處承擔施工的江西龍頭山水電站樞紐工程,6月份進入廠房主體工程施工建設以來,努力克服高溫天氣影響,為最大限度減少作業(yè)人員高溫中暑,根據(jù)天氣情況及時調整作業(yè)時段,并在施工現(xiàn)場設置兩處熱水供應房,備足防暑降溫藥品。通過積極開展安全質量活動,實行獎罰制度,在保證工程建設施工安全和質量的前提下,工程建設進度不斷推進。
截止6月底:廠房全年縱向混凝土圍堰已全部完成澆筑,正在填筑廠房全年橫向圍堰,完成廠房6臺機組底板澆筑,廠房右邊墻澆筑最大高度達20m。本月完成混凝土澆筑2.47萬方。

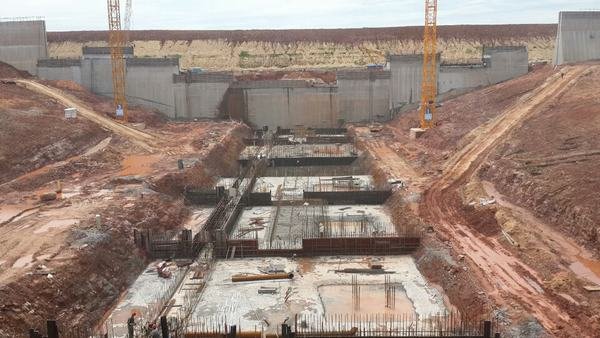

廠房機組底板

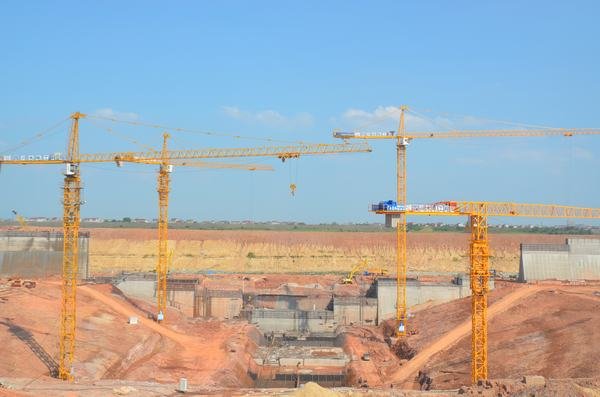

廠房四臺塔機

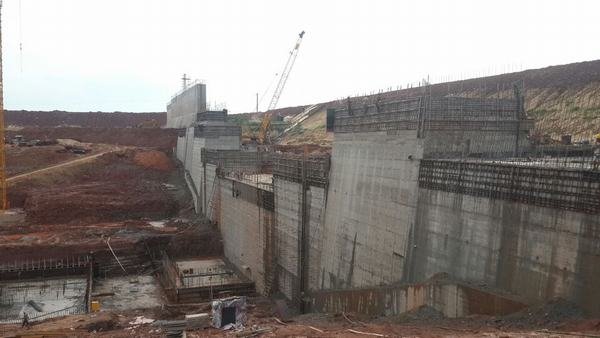

廠房右邊墻
